1|なぜプラスターボード貼りを軽く見てはいけないのか

間仕切り工事の中で、プラスターボード貼りは「軽天が終わったあとの作業工程」と捉えられがちだ。
ただ実際には、
この工程の精度が、クロスや塗装などの仕上げ品質に大きく影響する。
それだけでなく、
- 建具や家具がスムーズに取り付けられるか
- 照明・設備工事を安全に進められるか
といった、後工程全体のやりやすさも、ボード工事の時点でほぼ決まってしまう。
自分は、プラスターボード貼りを**「仕上げと後工程のための土台づくり」**だと考えている。
2|ボードを貼る前に、必ず確認していること
ボード貼りに入る前、「もう貼って大丈夫か?」を確認することが、この工程で一番重要だと思っている。
「天井・床の不陸はどの程度あるか」
天井や床の不陸は、ボード貼りでどこに逃げをつくるかを判断するための情報だ。
ここを見ずに貼り進めると、
- 最後の一枚が入らない
- 無理に押し込んで歪む
- 建具や仕上げに影響が出る
といったことが起きやすい。
不陸は、貼り始める前に把握しておかないと使えない情報だと感じている。

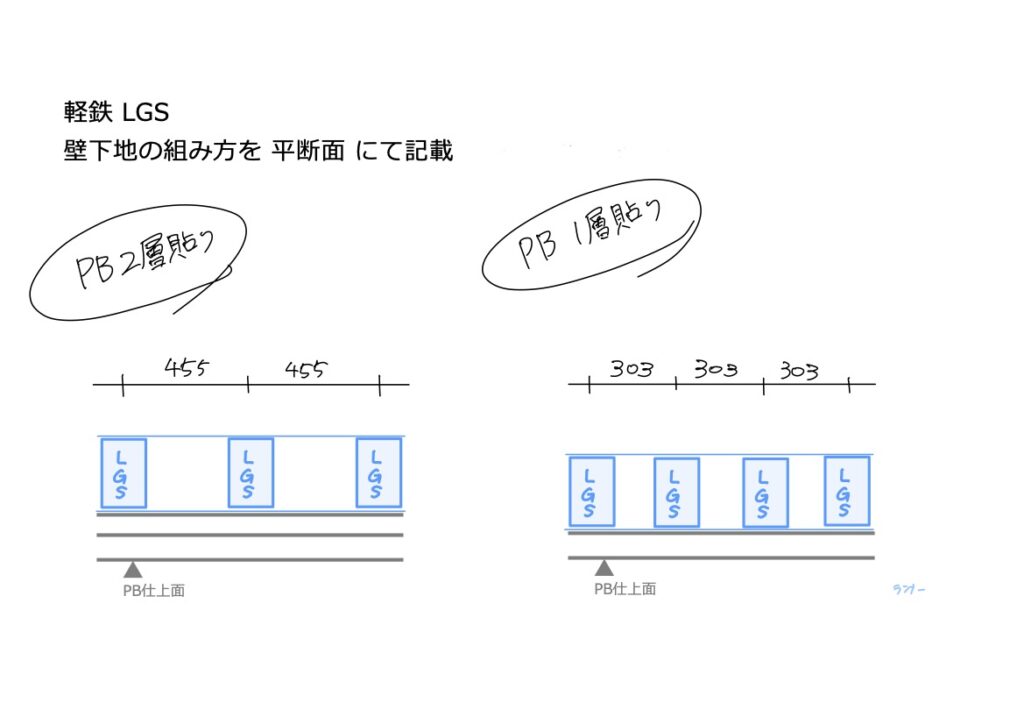

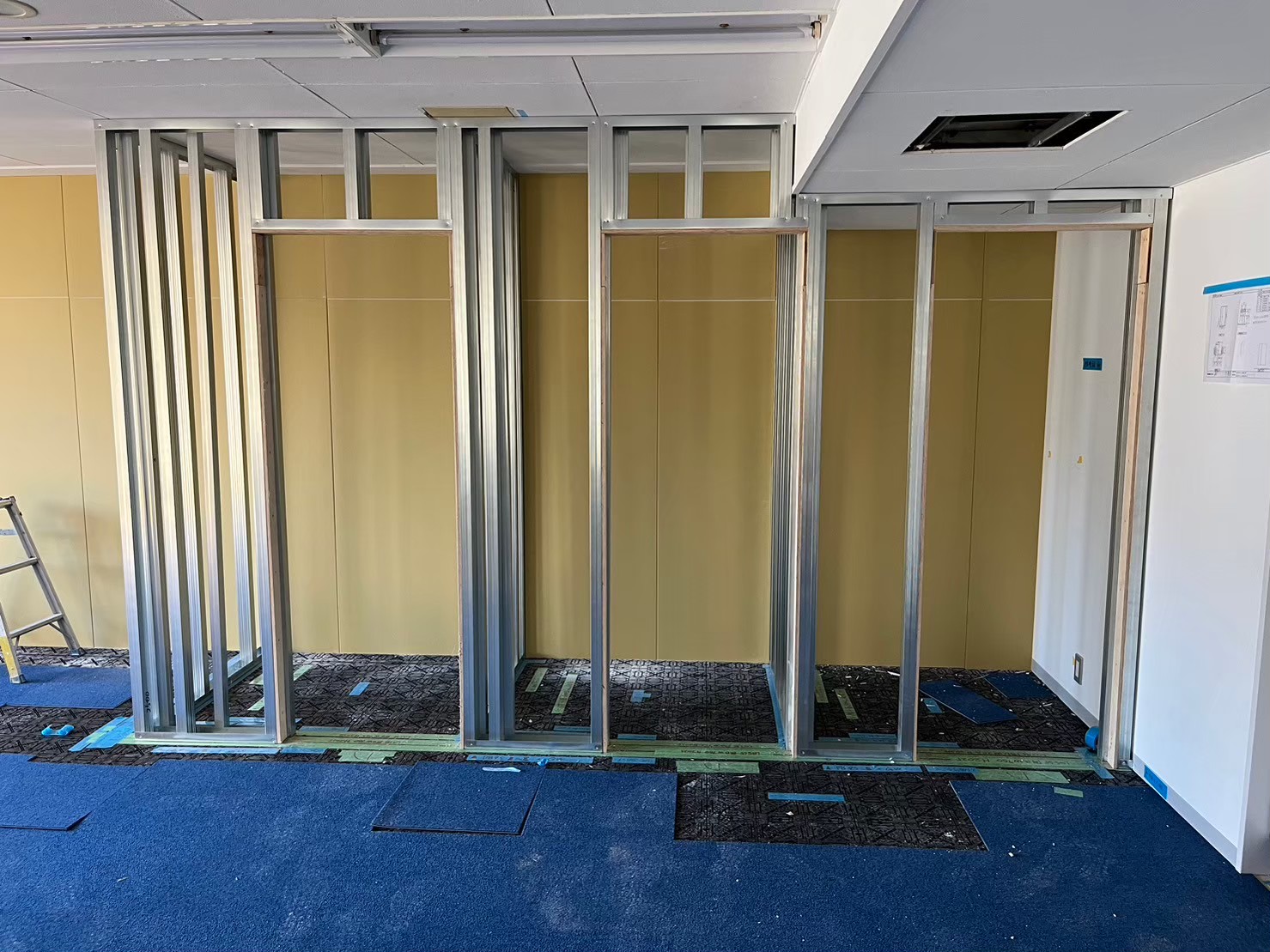

1層貼り/2層貼りに対して、スタッドピッチは合っているか

仕様として、
- 1層貼りなのか
- 2層貼りなのか
を確認した上で、スタッドピッチがその仕様に合っているかを必ず見る。
ここを見落とすと、
- ボードを貼ってからやり直し
- 最悪、LGSから手戻り
という、現場として一番避けたい事態になる。
スタッドピッチについては、別の記事で詳しく書いているので、ここでは詳細は割愛する。

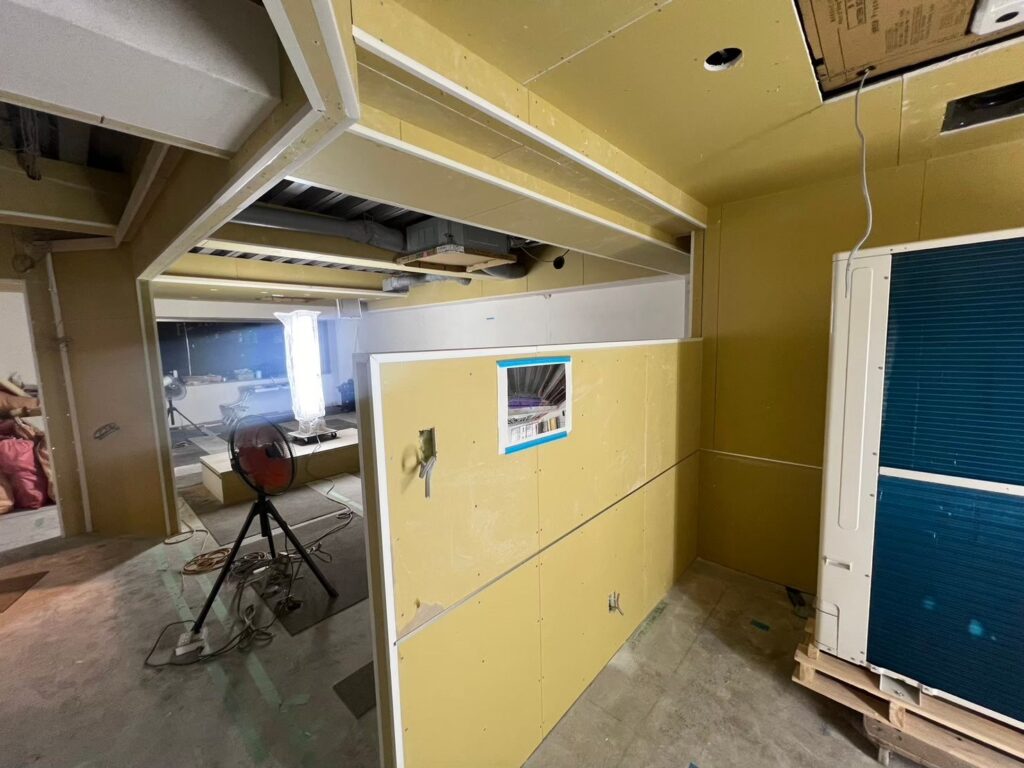

配線・配管・設備工事は、ボード前に完了しているか【体験談あり】
ボードを貼る前に、設備工事がどこまで終わっているかは必ず確認する。

実体験:配線前にボードを貼ってしまった話
オフィス内装工事で、ボード工事が終わりかけた段階でスイッチ位置の変更が入ったことがある。
設計とのやり取りや、変更リミットのコントロールが至らなかった部分もあり、電気工事が変更に追いつかないまま、ボードを貼ってしまった。
結果、施工後のボードを剥がして、再度貼り直すという出戻り工事が発生した。
配線ルートが近くにあったため、被害は最小限で済んだが、
- 電気屋に余計な手間をかけ
- 人工が増え
- 現場全体の効率が下がる
という、良いことは一つもなかった。
ボードにビスを打つ作業自体は、ボード屋でなくても、可能な作業ではある。
ただし、元に戻す作業は確実に手間が増える。
だからこそ、ボード貼り前の設備確認と、設計・工程管理は非常に重要だと痛感している。
(※工程管理については、今後「工程表の記事」で詳しく書きたい)
3|「Mクロス」「ベニヤ」等の下地指示は、現場で一目で分かるように

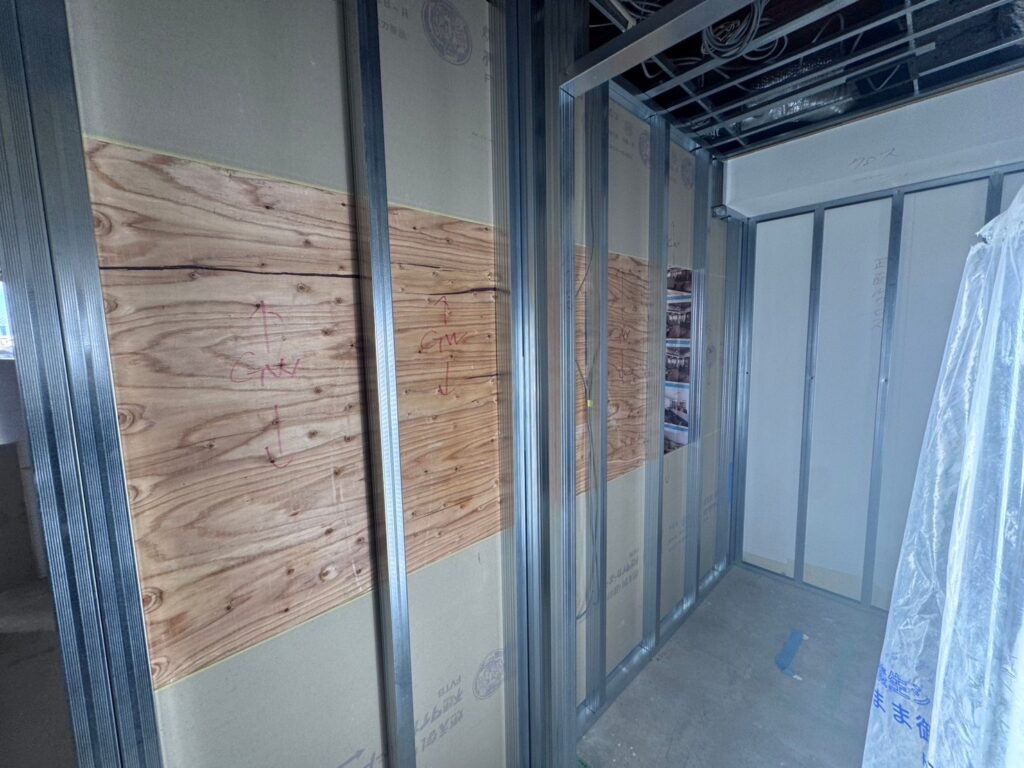

壁掛けモニター、サイン、壁面棚などが付く場合、Mクロスやベニヤなどの下地を仕込む指示が必要になる。

自分が必ずやっていること
図面に指示が書いてあっても、
必ず現場で一目見て分かるように、設置箇所に直接メモを残す。
- 「壁掛けモニター」
- 「サイン」
- 「棚取付」
など、何が付くのかも一緒に書く。
これは、ボード屋のためだけではない。
- 別業者が見て気づける
- 職人から、より良い施工方法の提案をもらえる
- 最終的な完成イメージを共有できる
結果として、全員が同じゴールを見て作業できるようになる。
実体験:Mクロス・ベニヤの指示漏れ
管理を始めたばかりの頃、下地位置の指示を漏らしてしまい、やり直しをさせたことがある。
当時は、
- 図面に書いてあるから大丈夫
- 自分の頭の中では把握している
という思い込みがあった。
ただ、ボード屋は作業効率を考えて、
- 下地をすべて入れ終えてから
- ボード貼りに集中する
という段取りを組むことが多い。
そのため、下地指示が漏れると、作業効率が一気に落ち、現場の空気も悪くなりかねない。
それ以来、
- LGS完了後に、設置箇所へ直接書き込む
- 一度、一緒に現場を回って説明する
ということを必ずやるようになった。
4|縦貼り・横貼りは「結果」であって「前提」ではない
プラスターボードには、縦貼り・横貼りという方法がある。
ただ、自分から「縦で」「横で」と指定することはほとんどない。
理由は、
- 天井高さ
- 開口の位置
- 下地の状況
- 設置物の有無
といった条件を見ないと、最適な貼り方が決まらないからだ。
特に、Mクロスやベニヤの位置によって、割付や貼り方を変えることもある。
貼り方はルールではなく、現場条件から導かれる結果だと思っている。
5|ビス留めと端部処理で意識していること
ビス頭の状態
- 打ち込みが甘くないか
- 頭が出ていないか
ビス頭が出ていると、パテ処理が決まらず、仕上げに確実に影響する。
出隅の取り合い
出隅で、どちらかのボードが勝ってしまうと、
- コーナー材がうまく付かない
- 仕上げ後にラインが乱れる
といった不具合につながる。
ここも、ボード工事の段階でしか調整できないポイントだ。
補足|底目地・見切りの考え方(軽く)
ボード工事の段階で、仕上げに関わる要素として底目地や見切りがある。
- Z目地、ハット目地
- 天井と壁を分ける見切り
- 異なる仕上げ同士の区切り
特に、
- 天井は既存
- 壁だけ新規施工
といった場合、原状回復を見据えて見切りを入れる判断もある。
このあたりは、仕上げ寄りの話になるため、今回は補足に留める。
おわりに|ボード貼りは、後工程を楽にするための工程
プラスターボード貼りで一番大事にしているのは、後の工種が、スムーズに・安全に作業できるかという視点だ。
- ボードをきれいに納めて、仕上げ精度につなげる
- 建具・家具・照明・設備を、無理なく設置できる状態をつくる
プラスターボード貼りは、見えなくなる工程だが、すべての工事の土台になる工程でもある。
だからこそ、貼る前の確認と、現場での小さな判断を大切にしている。
